أعمال التنفيذ
تنفيذ الأعمال الخارجية لمعصرة الزيتون بمشروع ترهونة الزراعي

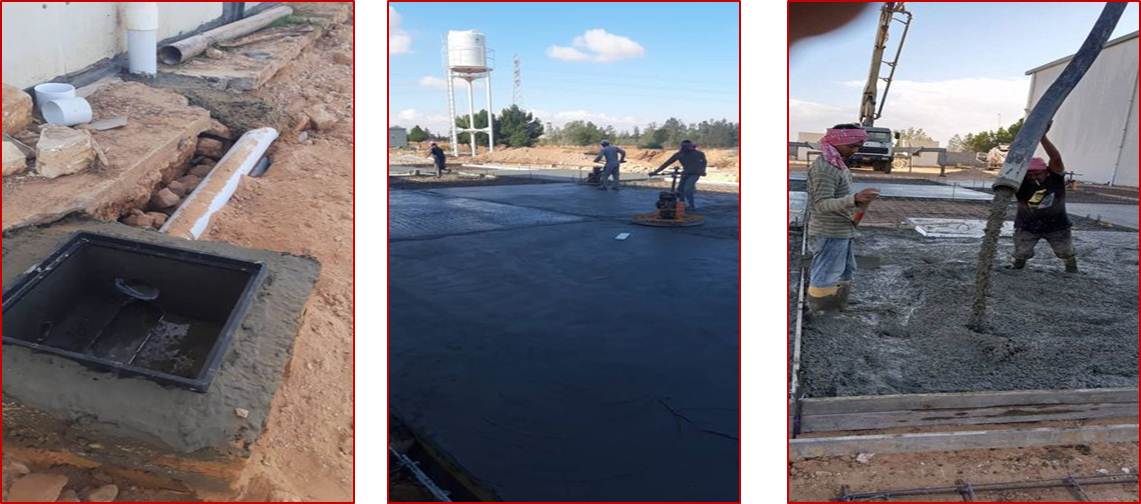

تقوم إدارة المشروعات بجهاز استثمار مياه منظومة جبل الحساونة الجفارة للنهر الصناعي بالإشراف المباشر على تنفيذبعض الأعمال الخارجية والمتمثلة في تنفيذ بلاطة خرسانية وقناة تصريف المرجين كجزء من الأعمال الخارجية المكملة لمعصرة الزيتون بمشروع ترهونة الزراعي .

الاعمال الهندسية للرفع المساحي بمشروع قرارة القطف الزراعي

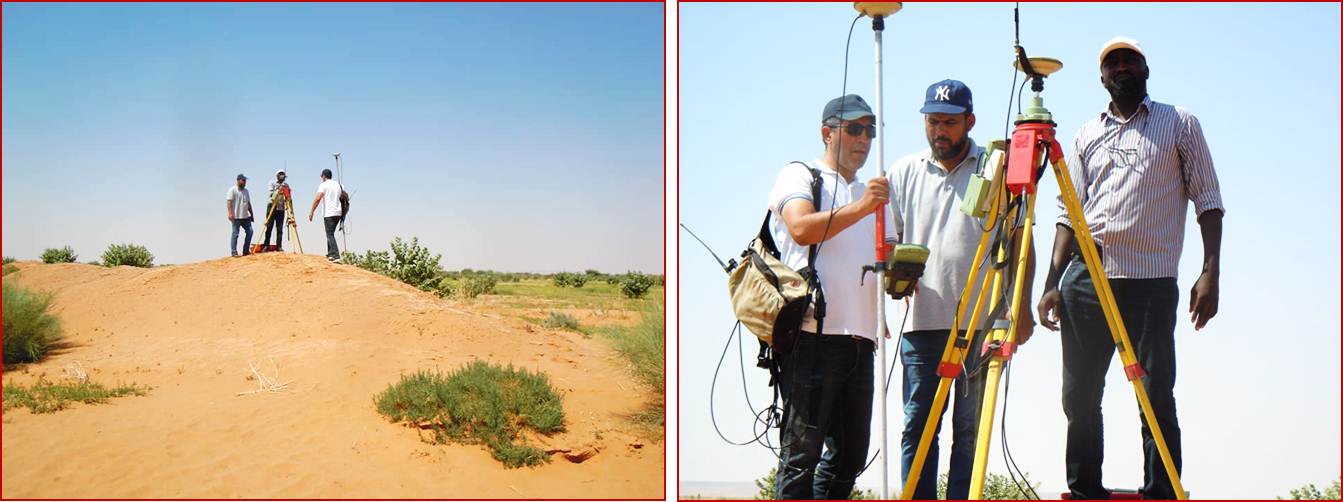

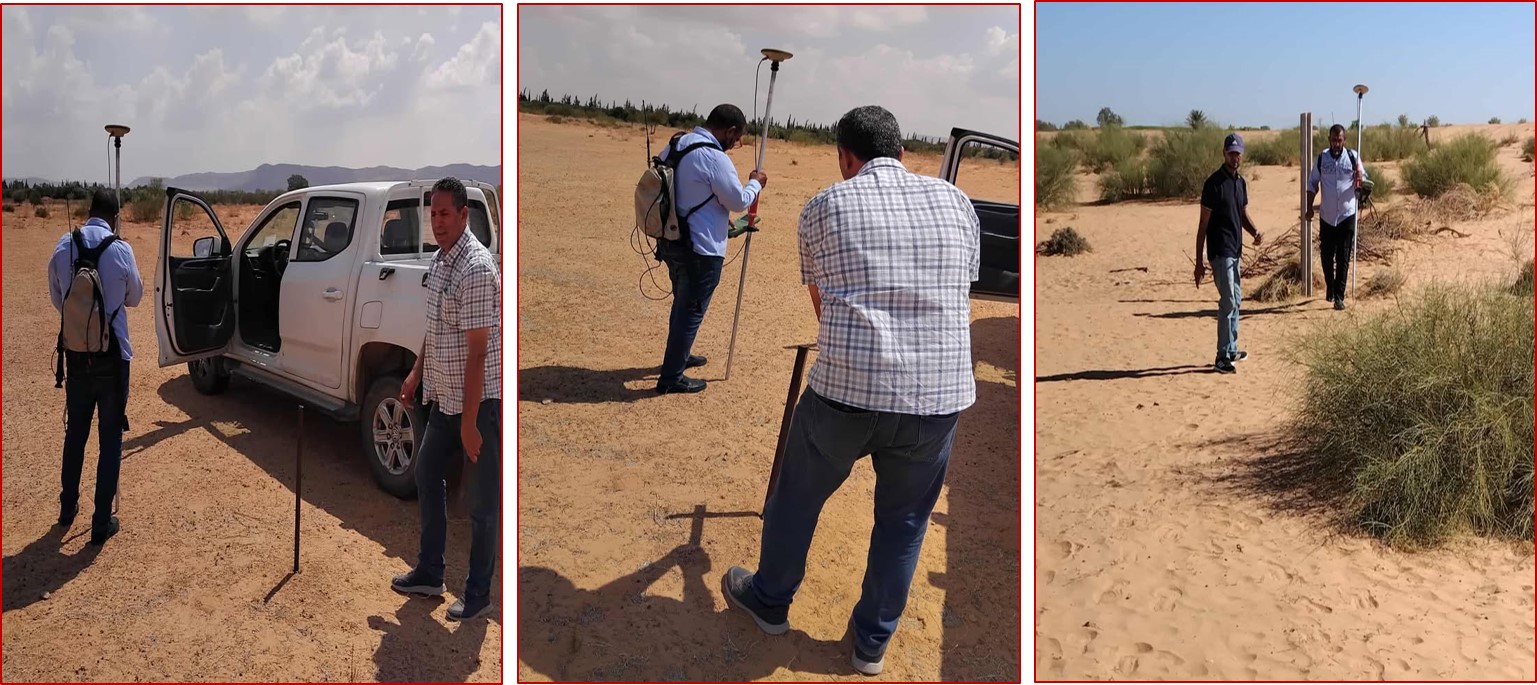

تقوم إدارة المشروعات بجهاز استثمار مياه منظومة جبل الحساونة الجفارة للنهر الصناعي بالأعمال الهندسية وذلك بالقيام بزيارات ميدانية لإجراء عمليات الرفع المساحي والقياسات والارصاد وتثبيت النقاط المساحية لتحديد منطقة مشروع قرارة القطف الزراعي التابع للجهاز ،وهذه الاعمال تقوم بها كوادر فنية من الفريق المساحي بالإدارة ذو المهارة والدقة والخبرة العالية استناداً إلى سنوات خبرة في العمل المساحي و الميداني لرفع المساحات الواسعة لعدد 17 موقع إثناء إجراء الدراسات الخاصة بالتربة للمواقع المستهدف تزويدها بمياه منظومة الحساونة للنهر الصناعي حيث بلغت حوالي ( 149,577 هكتار).
وهذا الفريق المساحي المجهز بكامل الامكانيات والاجهزة الحديثة والمتطورة المخصصة للرفع المساحي للقيام بمعرفة أبعاد ومساحة المنطقة وتحديد الاحداثيات و طبيعة المنطقة الطبوغرافية وذلك تمهيداً لتنفيذ أعمال التسوية وإزالة الكثبان الرملية لاستهداف زراعتها وكذلك لحماية الحقول الزراعية من ظاهرة زحف الرمال ،و في هذا الصدد تتقدم إدارة الجهاز كل الشكر والتقدير للفريق المساحي ولكل من ساهم في تنفيذ هذا العمل والشكر موصول لكل العاملين بالمشروع على مجهوداتهم.

أعمال تنفيذ شبكة التوزيع للمناطق المتضررة بالشريط الساحلي ( 3،2،1)
تعتبر منطقة الشريط الساحلي من أخصب الاراضي الزراعيةوالتي تمتد من القره بوللي شرقاً وحتى بئر ترفاس بالزاوية غرباً والعزيزية جنوباً حيث تبلغ مساحتها 137374 هكتار تم تقسيمها إلى تسعة مناطق. ،ونظراً للكثافة السكانية والخبرة الزراعية لمواطني المنطقة وللمحافظة على البنية التحتية وخلق استقرار سكاني وتطوير البنية الزراعية بما يحقق القدر المناسب من الانتاج الزراعي فقد استهدف تزويدها بمياه النهر الصناعي عن طريق خط نقل مياه تفريعة طرابلس بئر ترفاس بالاضافة إلى إنه سيتم تزويد التجمعات السكانية الواقعة جنوب الخط من خلال فتحات للشرب لتزويد مناطق سيدي السائح – السبيعة – العزيزية بإحتياجاتها من مياه الشرب .

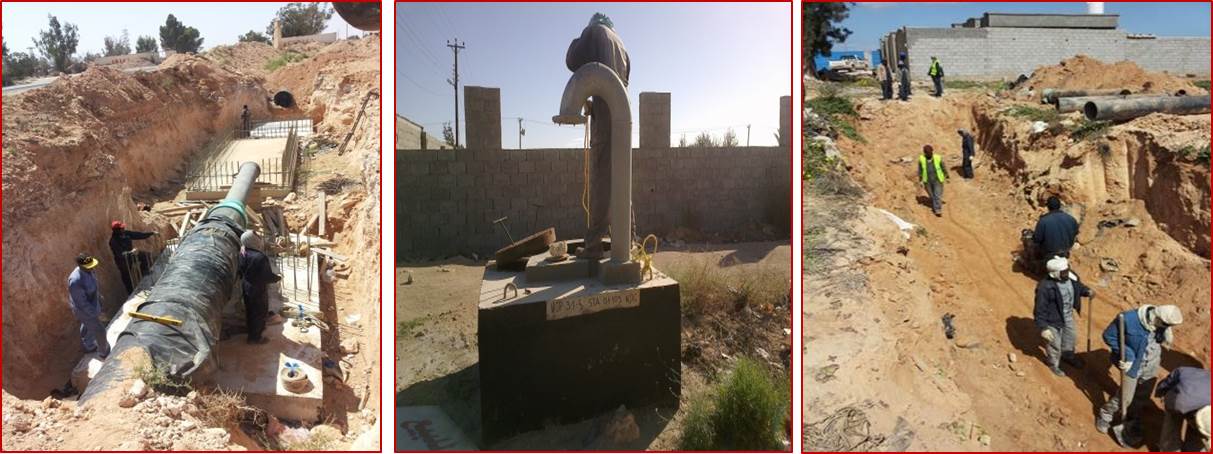

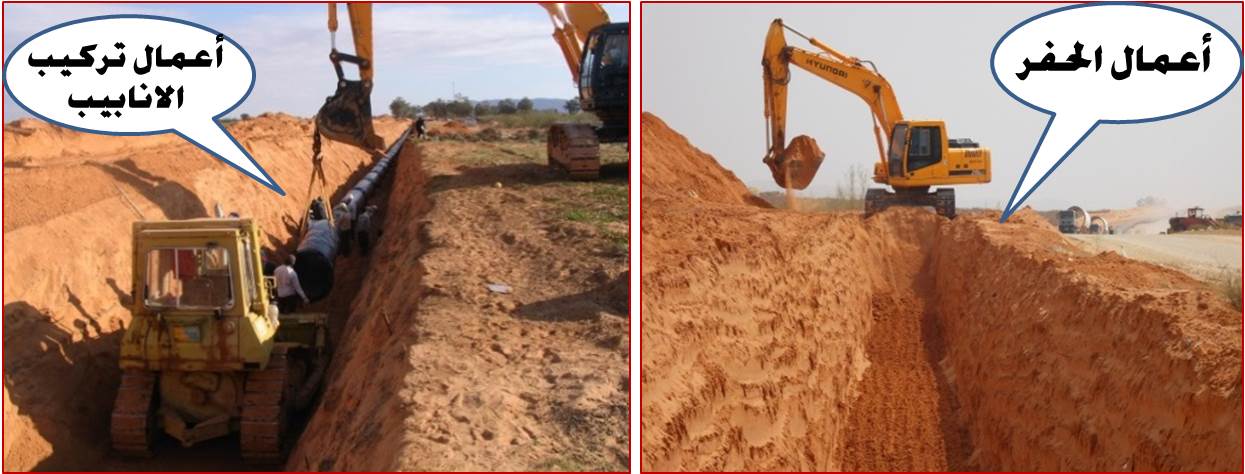

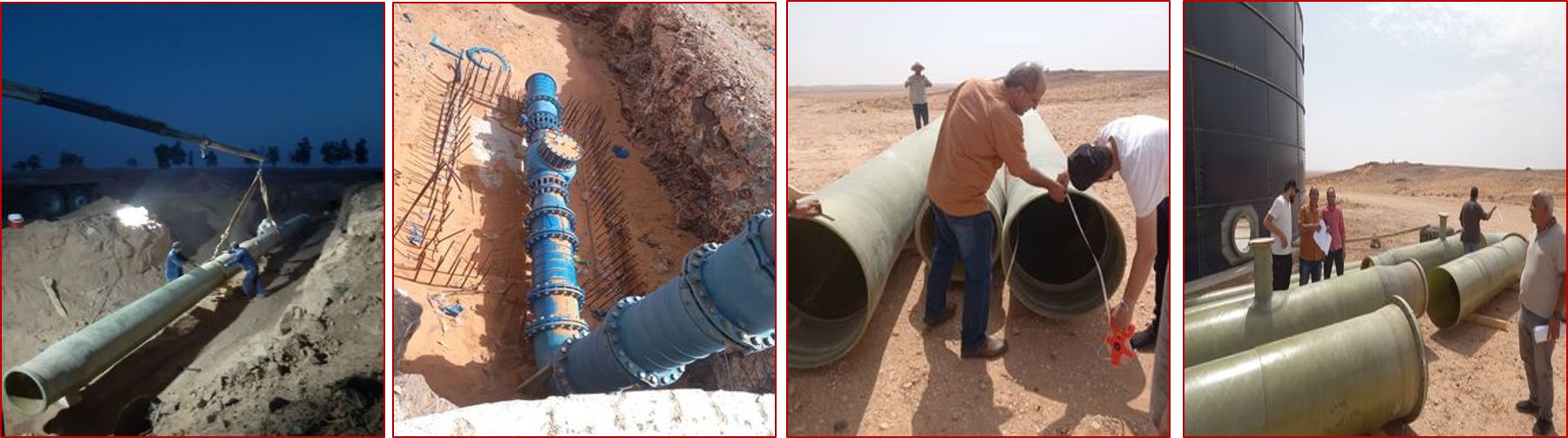

هذا ويقوم الجهاز حاليا بتنفيذ أعمال شبكة التوزيع لمنطقة الشريط الساحلي المتضررة من نقص المياه للمناطق الثلاثة ( 3،2،1) وذلك بالتعاقد مع شركة النهر لتصنيع الانابيب والانشاء .
جدول ملخص لمكونات المشروع لعدد ثلاثة مناطق ونسب الانجاز حتى تاريخ 2016/9/24م
|
رقم المنطقة
|
المساحة المروية (هكتار)
|
عدد المزارع
|
خطوط النقل الرئيسية (كلم)
|
نسبة الانجاز (%)
|
خطوط النقل الفرعية (كلم)
|
نسبة الانجاز (%)
|
محطات الضخ المساندة
|
|
1
|
11,524.435
|
1873
|
73.115
|
100
|
354.796
|
92.71
|
2
|
|
2
|
14,218.115
|
2261
|
60.839
|
94.83
|
415.613
|
86.35
|
1
|
|
3
|
9,309.705
|
1996
|
50.459
|
92.74
|
302.642
|
81.04
|
1
|
|
الاجمالي
|
35,052.255
|
6,130
|
184.413 |
95.85 |
1,073.051
|
86.7
|
4
|

- تنفيذ أعمال الشبكة الداخلية لمشروع طمينة الكراريم.
جاري العمل في تنفيذ الشبكة فقد تم خلال الفترة تنفيذ صب كتل خرسانية و تركيب غرف صمامات و سلالم و أنابيب تهوية و تركيب و ردم أنابيب خطوط DI وبإجمالي طول 69 متر طولي.
نسبة الإنجاز 76.82 %

- تصميم و تنفيذ مبنى معصرة الزيتون بمشروع ترهونة الزراعي .
جاري العمل في تنفيذ مبنى حديدي لمعصرة الزيتون مساحته 2760 متر مربع تقريباً شاملاً الأعمال الكهربائية – الميكانيكية – الصحية حيث بلغت نسبة الإنجاز في تنفيذ الأعمال حوالي 82.7 % ، كما تم تركيب معصرة الزيتون بداخل المبنى وجاري العمل على فتح قناة تصريف المياه و المخلفات .
نسبة الانجاز 82.7 %
